Beispiele für Projektpläne
Von Agile über CPM bis hin zu Six Sigma und mehr zeigen diese Beispiele verschiedene Ansätze der Projektplanung. Jedes Beispiel hebt hervor, wie Teams Projektpläne auf bestimmte Projekte anpassen können. Lassen Sie sich von diesen Beispielen inspirieren, um einen Plan zu erstellen, der zu Ihrer Methodik passt und Ihr Team auf Kurs hält.
Das Beispiel für einen einfachen Projektplan beschreibt die verschiedenen Elemente eines Projektplans Schritt für Schritt. Verwenden Sie es als Grundlage und fügen Sie die Abschnitte, die Ihrer gewählten Methode entsprechen, hinzu oder ersetzen Sie sie.
Sie können einen Projektplan so gestalten, dass er den Anforderungen Ihres Projekts am besten entspricht. Diese PowerPoint-Vorlagen für Projektpläne sind eine großartige Ressource für Teams, die Stakeholder*innen einen Projektplan präsentieren müssen. Sie können auch mit einer dieser Projektplanvorlagen für Microsoft Word ein umfassendes Dokument erstellen, das Sie freigeben können.

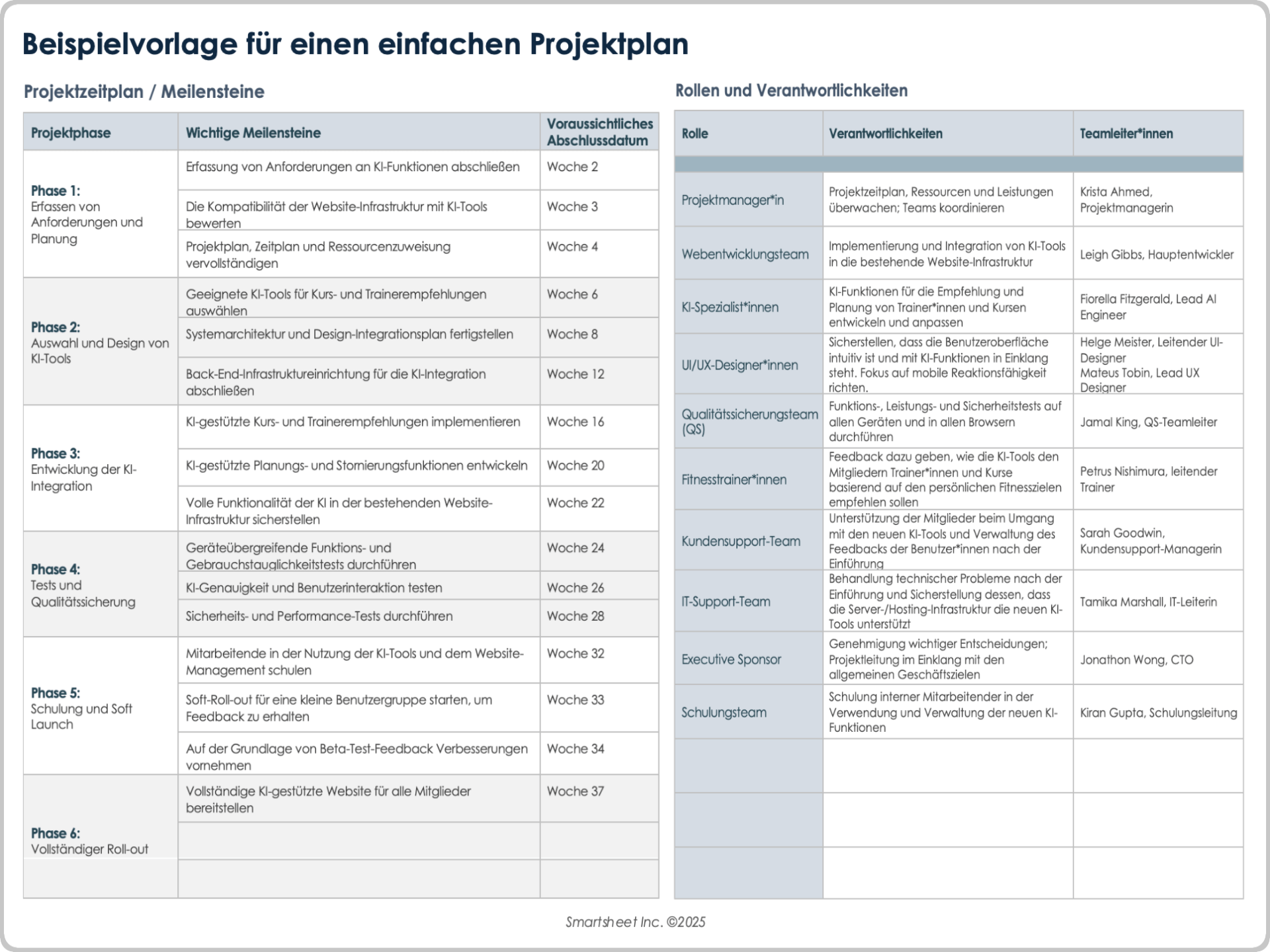

Beispiel für einen einfachen Projektplan
In diesem Beispielprojektplan erstellt ein Fitnessstudio einen vollständigen Überblick über die Vorgehensweise bei der Neugestaltung einer Website mit KI-Integration. Er führt Sie durch alle wichtigen Elemente eines grundlegenden Projektplans samt Umfang, Zielen, Zeitplan, Rollen, Budget, Erfolgsmesszahlen und mehr.
Um dieses Beispiel in einer kostenlosen, ausgefüllten Vorlage zu sehen, scrollen Sie zum Download-Link im nächsten Abschnitt.
Website-Neugestaltung mit KI-Integration von Be Strong Fitness Studios
- Zusammenfassung: Be Strong Fitness Studios startet ein Projekt zur Neugestaltung der Website, bei dem der Schwerpunkt auf der Integration von KI-Tools liegt, um die Nutzungserfahrung und die betriebliche Effizienz zu verbessern. Das Hauptziel ist die Integration von KI-gesteuerten Funktionen, um ein personalisiertes Erlebnis zu schaffen, indem Mitgliedern Fitnesskurse und Trainer*innen auf Grundlage ihrer Vorlieben und Fitnessziele vorgeschlagen werden. Darüber hinaus vereinfacht die KI-Integration die Planung und Stornierung von Kursen und macht den Prozess für Benutzer*innen einfacher und flexibler. Das Projekt konzentriert sich ausschließlich auf die nahtlose Implementierung dieser KI-Lösungen in die bestehende Website-Infrastruktur, um sicherzustellen, dass Mitglieder diese neuen Funktionen ohne Unterbrechung nutzen können. Durch den Einsatz von KI möchten wir den Betrieb optimieren und unseren Mitgliedern eine verbesserte, benutzerfreundliche digitale Plattform bieten.
- Projektumfang: Der Umfang dieses Projekts beschränkt sich auf die Integration von KI-Tools in die bestehende Website von Be Strong Fitness Studios. Dazu gehören die Entwicklung und Implementierung von KI-Funktionen zur Verbesserung der Kurs- und Trainerempfehlungen auf der Grundlage individueller Fitnessziele und -vorlieben der Mitglieder. Darüber hinaus umfasst der Umfang die Integration von KI-gestützten Funktionen, um den Prozess der Planung und Stornierung von Kursen zu vereinfachen und eine reibungslosere Nutzungserfahrung zu bieten.
Das Projekt konzentriert sich auf die Verbesserung der bestehenden Website-Infrastruktur, ohne dass das Layout oder der Inhalt der Website grundlegend überarbeitet werden muss. Es werden Tests durchgeführt, um sicherzustellen, dass die KI-Tools auf allen Geräten ordnungsgemäß funktionieren und dass alle Probleme, die sich auf die Nutzungserfahrung auswirken, gelöst werden.
Ausgenommen vom Projekt sind Änderungen am visuellen Design der Website, an Drittsystemen oder internen Geschäftsprozessen, die nicht mit der KI-Integration zusammenhängen. Das Projekt wird mit einer Markteinführung der KI-Tools abgeschlossen, gefolgt von einer Schulung des Personals zwecks Verwaltung und Unterstützung der neuen Funktionalitäten.
- Vorgaben und Ziele
- Integration von KI-Tools, um personalisierte Trainer- und Kursempfehlungen basierend auf den Präferenzen der Mitglieder zu geben
- Implementierung eines KI-gestützten Planungssystems, das die Buchungszeit für Kurse um 30 Prozent verkürzt
- Sicherstellen, dass die Website vollständig für Mobilgeräte optimiert ist und eine nahtlose Erfahrung auf allen Geräten bietet
- Entwicklung KI-generierter Trainingspläne entsprechend dem Fitnessniveau, der Präferenzen und Ziele jedes Mitglieds, um personalisierte Trainingsroutinen zu bieten, die mit dem Mitglied „mitwachsen“
- Reduzierung technischer Probleme nach der Einführung durch umfassende Tests und einen stufenweisen Roll-out auf weniger als 5 Prozent
- Durchführung von Mitarbeiterschulungen, um sicherzustellen, dass interne Teams Mitglieder effektiv unterstützen und ihnen bei den neuen KI-Funktionen Hilfestellung bieten können
- Allgemeine Verbesserung der Nutzungserfahrung. Innerhalb von drei Monaten nach der Einführung soll eine Benutzerzufriedenheit von 90 Prozent erzielt werden.
Projektzeitplan und Meilensteine
Projektphase Wichtige Meilensteine Voraussichtliches Abschlussdatum Phase 1: Erfassen von Anforderungen und Planung Erfassung von Anforderungen an KI-Funktionen abschließen Woche 2 Die Kompatibilität der Website-Infrastruktur mit KI-Tools bewerten Woche 3 Projektplan, Zeitplan und Ressourcenzuweisung vervollständigen Woche 4 Phase 2: Auswahl und Design von KI-Tools Geeignete KI-Tools für Kurs- und Trainerempfehlungen auswählen Woche 6 Systemarchitektur und Design-Integrationsplan fertigstellen Woche 8 Back-End-Infrastruktureinrichtung für die KI-Integration abschließen Woche 12 Phase 3: Entwicklung der KI-Integration KI-gestützte Kurs- und Trainerempfehlungen implementieren Woche 16 KI-gestützte Planungs- und Stornierungsfunktionen entwickeln Woche 20 Volle Funktionalität der KI in der bestehenden Website-Infrastruktur sicherstellen Woche 22 Phase 4: Tests und Qualitätssicherung Geräteübergreifende Funktions- und Gebrauchstauglichkeitstests durchführen Woche 24 KI-Genauigkeit und Benutzerinteraktion testen Woche 26 Sicherheits- und Performance-Tests durchführen Woche 28 Phase 5: Schulung und Soft Launch Mitarbeitende in der Nutzung der KI-Tools und dem Website-Management schulen Woche 32 Soft-Roll-out für eine kleine Benutzergruppe starten, um Feedback zu erhalten Woche 33 Auf der Grundlage von Beta-Test-Feedback Verbesserungen vornehmen Woche 34 Phase 6: Vollständiger Roll-out Vollständige KI-gestützte Website für alle Mitglieder bereitstellen Woche 37
Rollen und Verantwortlichkeiten
Rolle Verantwortlichkeiten Teamleiter*innen: Projektmanager*in Projektzeitplan, Ressourcen und Leistungen überwachen; Teams koordinieren Krista Ahmed, Projektmanagerin Web Development Team Implementierung und Integration von KI-Tools in die bestehende Website-Infrastruktur Leigh Gibbs, Hauptentwickler KI-Spezialist*innen KI-Funktionen für die Empfehlung und Planung von Trainer*innen und Kursen entwickeln und anpassen Fiorella Fitzgerald, Lead AI Engineer UI/UX-Designer*innen Sicherstellen, dass die Benutzeroberfläche intuitiv ist und mit KI-Funktionen in Einklang steht. Fokus auf mobile Reaktionsfähigkeit richten. Henry McNeal, Lead UI Designer
Mateus Tobin, Lead UX Designer
Qualitätssicherungsteam (QS) Funktions-, Leistungs- und Sicherheitstests auf allen Geräten und in allen Browsern durchführen Jamal King, QS-Teamleiter Fitnesstrainer*innen Feedback dazu geben, wie die KI-Tools den Mitgliedern Trainer*innen und Kurse basierend auf den persönlichen Fitnesszielen empfehlen sollen Petrus Nishimura, leitender Trainer Kundensupport-Team Unterstützung der Mitglieder beim Umgang mit den neuen KI-Tools und Verwaltung des Feedbacks der Benutzer*innen nach der Einführung Sarah Goodwin, Kundensupport-Managerin IT-Support-Team Behandlung technischer Probleme nach der Einführung und Sicherstellung dessen, dass die Server-/Hosting-Infrastruktur die neuen KI-Tools unterstützt Tamika Marshall, IT Lead Executive Sponsor Genehmigung wichtiger Entscheidungen; Überwachung der Ausrichtung von Projekten auf die allgemeinen Geschäftsziele Jonathon Wong, CTO Schulungsteam Schulung interner Mitarbeitender in der Verwendung und Verwaltung der neuen KI-Funktionen Kiran Gupta, Schulungsleitung
Kostenbasis
Ausgabenkategorie Zugewiesen KI-Software/-Tools 40.000 € Kosten für KI-Spezialist*innen 60.000 € Hosting und Infrastruktur-Upgrades 10.000 € Tests und Qualitätssicherung 15.000 € Kosten für Schulung und Support 5.000 € Kosten für UI-/UX-Design 20.000 € Kosten für Webentwicklung 50.000 € Geschätzte Gesamtkosten 200.000 €
- Kostenkontrollplan
- Überwachung: Die Projektmanagerin überwacht alle tatsächlichen Kosten während der einzelnen Projektphasen, damit die Kostenbasis möglichst eingehalten wird. Die Kosten werden monatlich überprüft, um Abweichungen oder Risiken einer Überschreitung des Budgets zu identifizieren.
- Variance Management: Es wird ein Varianzschwellenwert von 10 Prozent festgelegt. Wenn die tatsächlichen Kosten die Kostenbasis um mehr als 10 Prozent überschreiten, werden Korrekturmaßnahmen (wie die Anpassung des Umfangs, der Ressourcen oder des Zeitplans) evaluiert und umgesetzt.
- Aktualisierungen und Anpassungen: Bei Bedarf werden Anpassungen an der Kostenbasis durch formelle Änderungskontrollprozesse vorgenommen, um sicherzustellen, dass alle Änderungen am Budget vom Projektsponsor dokumentiert und genehmigt werden.
- Meilensteinkostenüberprüfungen: Bei wichtigen Projektmeilensteinen (wie dem Abschluss der KI-Entwicklungs- und Testphasen) wird eine Kostenüberprüfung durchgeführt, um sicherzustellen, dass das Projekt finanziell auf Kurs bleibt.
- Risikomanagementplan
Risiko | Auswirkungen | Wahrscheinlichkeit | Minderungsplan |
---|---|---|---|
Die Projektlaufzeit könnte sich verlängern, was zu höheren Kosten führen würde. | Hoch | Mittel | Zusätzliche Entwicklungsressourcen zuweisen und regelmäßige Fortschrittsprüfungen durchführen, um einen fristgerechten Abschluss zu gewährleisten |
Das Projekt kann das Budget überschreiten und sich auf die finanzielle Gesamtleistung auswirken. | Mittel | Mittel | Strengen Budgetkontrollprozess einrichten, Ausgaben regelmäßig überprüfen und Umfang oder Ressourcen bei Bedarf anpassen |
KI-Tools funktionieren möglicherweise nicht wie erwartet und schmälern die Benutzerzufriedenheit | Hoch | Gering | Während der gesamten Entwicklungsphase gründliche Tests durchführen und Zeit für Fehlerbehebungen zuteilen |
Mitglieder könnten Schwierigkeiten haben, die neuen KI-Funktionen zu verwenden, was sich auf das Engagement auswirken kann. | Mittel | Hoch | Klare Benutzerhandbücher zur Verfügung stellen, Schulungssitzungen anbieten und Soft Launch durchführen, um Feedback zu sammeln und Verbesserungen vorzunehmen |
Eine Verletzung des Schutzes der Benutzerdaten oder der Systemsicherheit kann dem Ruf der Marke schaden. | Hoch | Gering | Erweiterte Sicherheitsmaßnahmen implementieren, strenge Sicherheitstests durchführen und das System regelmäßig aktualisieren |
- Kommunikationsplan: Das gesamte Projektteam kommt zweimal wöchentlich zusammen, um den Fortschritt und anstehende Aufgaben zu besprechen und Hindernisse aus dem Weg zu räumen. Das Entwicklungsteam führt während der Entwicklungs-, Test- und Qualitätssicherungsphasen der KI-Integration tägliche Stand-up-Meetings durch. Wichtige Stakeholder*innen, darunter der Projektsponsor und das Führungsteam, erhalten monatliche Fortschrittsberichte, in denen Erfolge, anstehende Meilensteine, Budgetaktualisierungen und potenzielle Risiken aufgeführt werden. Bei kritischen Problemen oder Entscheidungen, die sofortige Aufmerksamkeit erfordern, beraumt das Team Ad-hoc-Meetings an. Auf der Projektmanagement-Plattform werden alle Projektdokumente, Zeitpläne und die Kommunikation zentralisiert, um sicherzustellen, dass alle Teammitglieder auf die neuesten Informationen zugreifen können. Im Anschluss an wichtige Meilensteine, z. B. nach der KI-Integration und Tests, führt das Team Überprüfungen durch, um Feedback zu erhalten und notwendige Anpassungen vorzunehmen. Durch klare Kommunikationsrichtlinien werden bestimmte Teamleiter*innen benannt, die die Informationen an ihre jeweiligen Teams weitergeben.
- Projektbewertung und Erfolgsmesszahlen: Die Evaluierung des Projekts zur Neugestaltung der Website von Be Strong Fitness Studio konzentriert sich auf die Bewertung der Effektivität der KI-Integration, der Benutzerakzeptanz und der gesamten Projektbereitstellung. Im Rahmen des Projekts wurde die Benutzungsfreundlichkeit durch die Integration von KI-gesteuerten Kurs- und Trainerempfehlungen sowie durch die Verbesserung der Planungsfunktionalität erfolgreich verbessert. Zu den Erfolgsmesszahlen gehören die reibungslose Integration von KI-Tools, eine Verkürzung der Buchungs- und Stornierungszeiten für Kurse und positives Feedback der Benutzer*innen zu personalisierten Trainingsplänen. Darüber hinaus hat das Projekt das Budget und den Zeitplan eingehalten, wobei nach der Einführung nur minimale Probleme gemeldet wurden.
- Erfolgsmesszahlen:
- Akzeptanz von KI-Funktionen durch 80 Prozent der Mitglieder innerhalb von drei Monaten
- 50 Prozent weniger Zeitaufwand für die Buchung und Stornierung von Kursen
- 90 Prozent Benutzerzufriedenheit bei den neuen Website-Funktionen
- Weniger als 5 Prozent der technischen Probleme wurden nach der Einführung gemeldet
- Erfolgsmesszahlen:
Beispielvorlage für einen einfachen Projektplan zum Herunterladen
Beispielvorlage für einen einfachen Projektplan herunterladen:
Microsoft Word
| Google Docs
Leere Vorlage für einen einfachen Projektplan herunterladen:
Microsoft Word
| Google Docs
Verwenden Sie diese umfassende Vorlage für einen Projektplan, um Ihr Projekt von Anfang bis Ende zu organisieren und zu verwalten. Sie bietet eine klare Struktur, um den Umfang zu definieren, Ziele festzulegen und den Projektfortschritt zu überwachen. Um die Vorlage zu verwenden, füllen Sie einfach jeden Abschnitt mit den Angaben zu Ihrem Projekt aus. Sie können die mit den oben angegebenen Beispieldaten vorausgefüllte Vorlage verwenden oder eine leere Version herunterladen, um sie an Ihr eigenes Projekt anzupassen. Um es an die von Ihnen gewählte Projektmanagementmethode anzupassen, fügen Sie einfach Abschnitte hinzu und orientieren sich dabei an den folgenden Beispielen.
Um zu erfahren, wie Sie Ihren eigenen Projektplan von Grund auf neu erstellen, lesen Sie diesen Leitfaden zum Anfertigen des perfekten Projektplans.

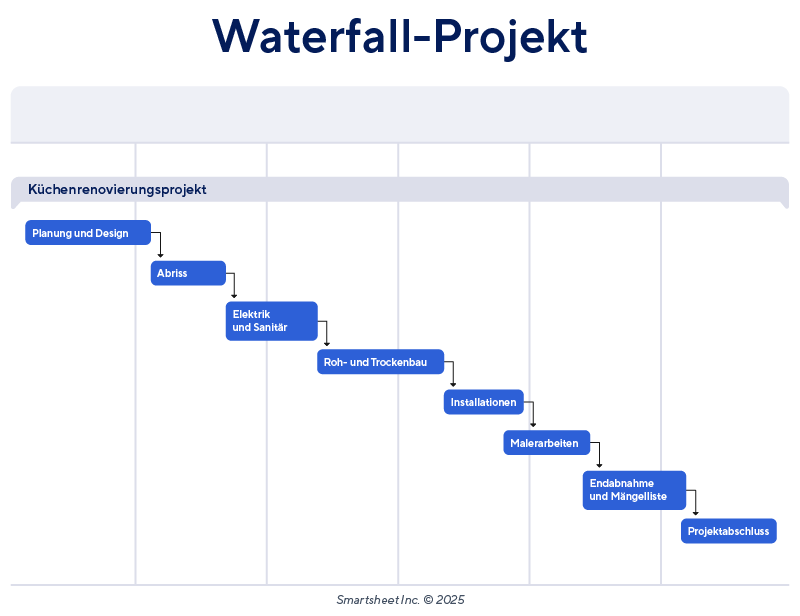

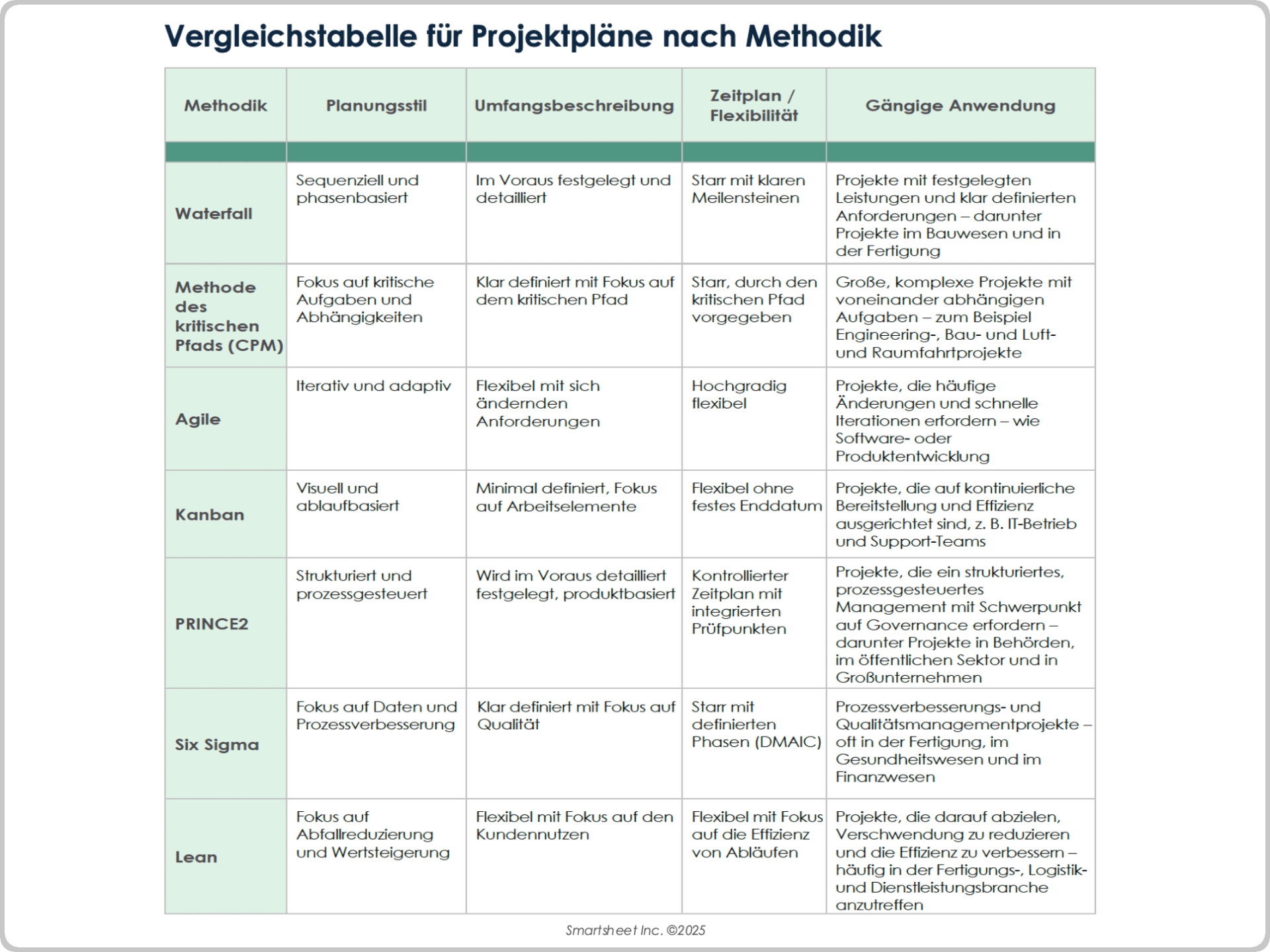

Beispiel für einen Waterfall-Projektplan
Die Waterfall-Methode ist eine lineare Projektmanagementmethode, bei der Teams jede Phase sequenziell abschließen, bevor sie zur nächsten übergehen. Im Gegensatz zu Agile oder anderen iterativen Methoden ist ein Waterfall-Projektplan starrer: Teams definieren Aufgaben und Zeitpläne im Voraus, wodurch er für den Einsatz von Gantt-Diagrammen besonders gut geeignet ist.
Diese Methode eignet sich hervorragend für Projekte mit klaren Abhängigkeiten, wie z. B. das folgende Küchenrenovierungsprojekt:
Beispiel für einen Projektplan mit Gantt-Diagramm
Gantt-Diagramme sind auch nützlich für die Planung von Aufgaben bei einfachen Projekten. Ein Gantt-Diagramm ist eine visuelle Zeitachse, die die Start- und Enddaten von Aufgaben anzeigt. In diesem Beispiel legt das Team die Aufgaben in einem Gantt-Diagramm für ein Projekt zur Programmentwicklung und -einführung fest.
„Ich benutze Gantt-Diagramme in der Regel, wenn ich eine visuelle Darstellung von Aufgaben im Projektverlauf benötige“, sagt Sahana Ramlugan, Marketing- und Projektmanagerin bei Adepteq. „Sie sind besonders hilfreich für Stakeholder und Stakeholderinnen, die einen klaren, linearen Zeitplan für Projektphasen bevorzugen.“
Teams können auch ein Tool wie Excel verwenden, um Gantt-Diagramme für einen Projektplan zu erstellen. Weitere Informationen finden Sie in dieser Zusammenstellung von Projektplanvorlagen für Excel.

Beispiel für einen Projektplan nach der Methode des kritischen Pfads
Die Methode des kritischen Pfads (CPM) ist ein Projektmanagementansatz, bei dem Sie die wichtigsten Aufgaben in einem Projekt identifizieren – diejenigen, die rechtzeitig abgeschlossen werden müssen, um Verzögerungen zu vermeiden. Dieses Beispielprojekt ist komplex und enthält viele Abhängigkeiten, wodurch es ideal für CPM ist.
„Wenn ich Projekte mit CPM plane, identifiziere ich die längste Abfolge abhängiger Aufgaben“, sagt Ramlugan. „Diese Methode hilft, zu erkennen, an welcher Stelle Verzögerungen den gesamten Projektzeitplan beeinträchtigen würden. CPM eignet sich am besten für Projekte mit festen Fristen, z. B. Software-Roll-outs oder Bauprojekte, da es Ihnen ermöglicht, wichtige Aufgaben genau zu überwachen.“
Beispiele für Agile-Projektpläne
Die Projektplanung in Agile ist iterativ und flexibel und konzentriert sich auf die Bewerkstelligung von Aufgaben in kurzen Arbeitssegmenten, die als Sprints bezeichnet werden. Im Gegensatz zu traditionellen Projektplänen mit festen Zeitplänen und einem im Voraus detailliert festgelegten Umfang passen sich Agile-Pläne kontinuierlich an. Agile Teams priorisieren Aufgaben dynamisch und können den Umfang anpassen, um die Projektanforderungen zu erfüllen.
„Auf dem Papier gibt es so etwas wie einen ‚Agile-Projektplan‘ nicht“, sagt Hugh Smith, ein Softwareentwickler mit mehr als einem Jahrzehnt Erfahrung in agilen Umgebungen. „Ein Projektplan ist ein Konzept, das nur in der Waterfall-Methodik existieren kann, weil er einen Zeitplan vorgibt und den Umfang eines Projekts festlegt. Das gibt es bei Agile nicht.“
Stattdessen legen Agile-Entwickler*innen Sprints oder Iterationen fest und konzentrieren sich darauf, schrittweise Fortschritte zu erzielen, sich an Änderungen anzupassen und das Produkt auf der Grundlage von Rückmeldungen kontinuierlich zu verbessern, anstatt einem festen Plan zu folgen.
„Bei Agile ist die Projektplanung iterativ und flexibel“, sagt Ramlugan. „Im Gegensatz zu traditionellen Methoden konzentriert man sich darauf, durch kleinere, überschaubare Sprints einen Mehrwert zu liefern. Der Schwerpunkt liegt auf Anpassungsfähigkeit und der Reaktion auf Veränderungen, anstatt einem starren Plan zu folgen. Die Planung in Agile erfolgt kontinuierlich, da sich die jeweils nächste Phase nach dem Feedback der Stakeholder*innen und Teammitglieder richtet. So können Sie Anpassungen in Echtzeit vornehmen.“
Stellen Sie sich zum Beispiel vor, ein Entwicklungsteam entwirft eine Mobil-App für die Kundenbindung, damit Kund*innen Punkte für Prämien sammeln und personalisierte Angebote erhalten können. Anstatt dieses Projekt in Meilensteine und Aufgaben zu unterteilen, würden Agile-Projektmanager*innen es in Sprints und Funktionen unterteilen. Der erste Sprint könnte beispielsweise Funktionen für die Benutzerregistrierung und das Onboarding umfassen, wie etwa eine Funktion zur Verwaltung des Benutzerprofils, mit der die Benutzer*innen persönliche Informationen und Einstellungen in der App aktualisieren können.

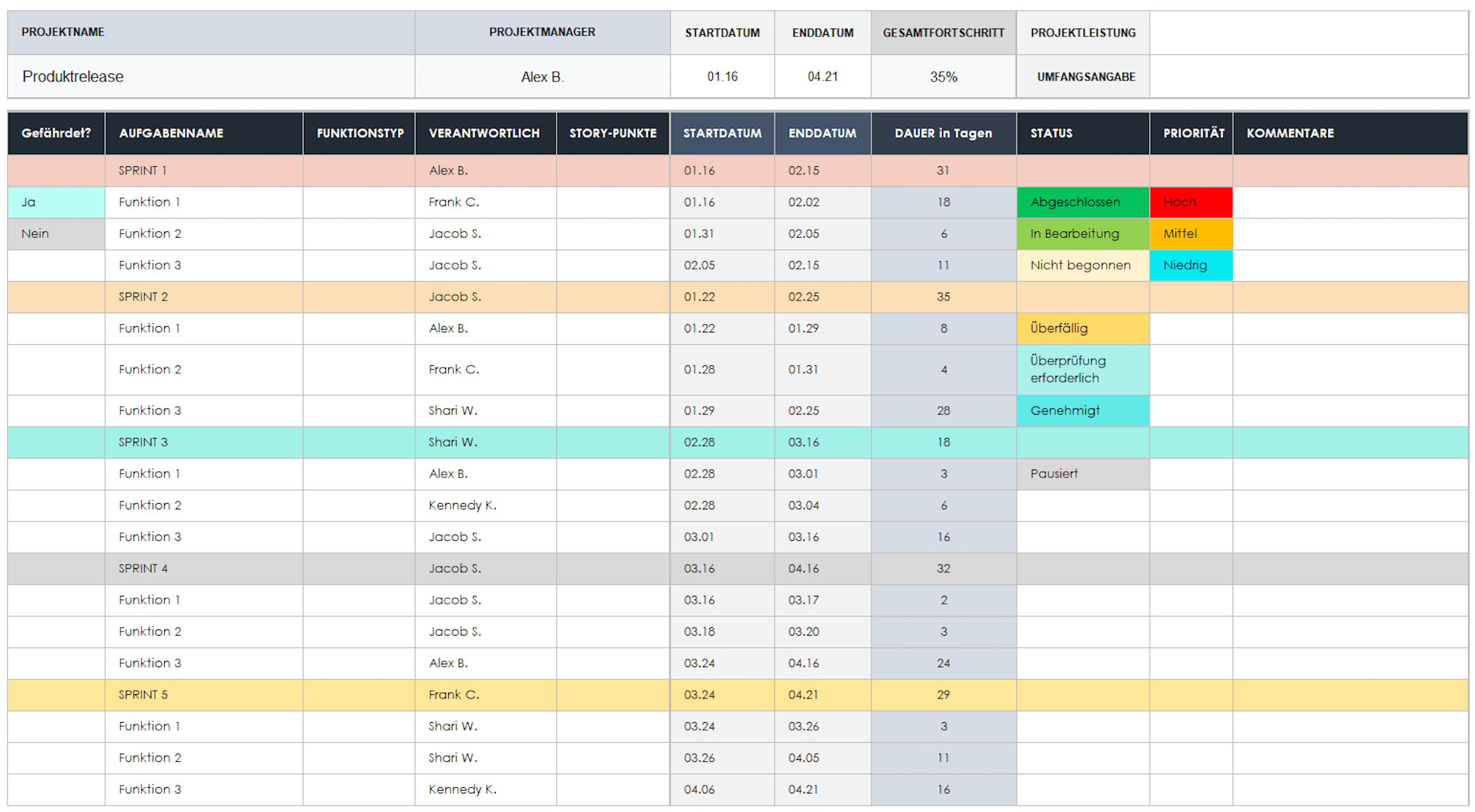

Hier ist ein Beispiel für eine Sprintplanungstabelle:
Vorformatierte Tabellen wie diese finden Sie in dieser Zusammenstellung kostenloser Vorlagen für die Sprintplanung.
Produkte, die noch keinem Sprint zugewiesen wurden, befinden sich im Produkt-Backlog, einer priorisierten Liste von Funktionen, Verbesserungen und Aufgaben, die für ein Projekt abgeschlossen werden müssen. Ein Produkt-Backlog dient als dynamische To-do-Liste für das Entwicklungsteam.

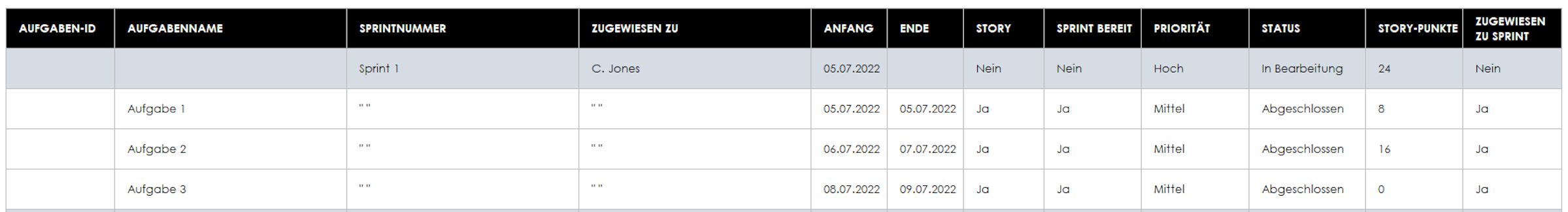

Hier ist ein Beispiel für ein kurzes Produkt-Backlog:
Beispiel für einen Agile-Projektplan mit einem Gantt-Diagramm
In Agile können Gantt-Diagramme für eine übergeordnete Planung oder zur Kommunikation von Projektzeitplänen und Meilensteinen an Stakeholder*innen verwendet werden, die eine visuelle Darstellung des Fortschritts benötigen, selbst in einer iterativen Umgebung. Sie helfen Teams dabei, Sprints zu planen, Abhängigkeiten zu verfolgen und umfassendere Projektzeitpläne abzustimmen und dabei flexibel zu bleiben.
„In agilen Umgebungen fühlen sich Gantt-Diagramme manchmal zu starr an, aber in hybriden Umgebungen, in denen Teams einen Überblick über die wichtigsten Meilensteine benötigen, können sie dennoch nützlich sein“, so Ramlugan.
In diesem Beispiel-Gantt-Diagramm wird die Sprintplanungstabelle aus dem vorherigen Beispiel als farbcodiertes Gantt-Diagramm dargestellt:

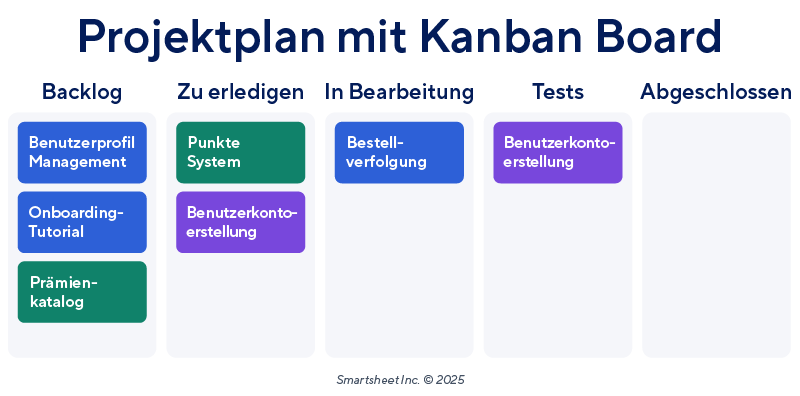

Beispiel für einen Kanban-Projektplan
Sie können Aufgaben in einem Agile-Projekt auch mithilfe eines Kanban-Boards organisieren. Ein Kanban-Board ist ein visuelles Tool, das Teams hilft, den Arbeitsfortschritt in einfachen Statusspalten nachzuverfolgen (oftmals Zu erledigen, In Bearbeitung und Abgeschlossen). Dieses Beispiel veranschaulicht, wie Projektmanager*innen Aufgaben auf einem Kanban-Board anordnen können, das sie in ihren Projektplan aufnehmen können:
Sie können die Spaltenbeschriftungen immer an die Anforderungen Ihres Projekts anpassen. „Wie kompliziert ein Kanban-Board ist, hängt vom Team ab“, sagt Smith. „Reicht uns eine Einteilung in Zu erledigen, In Bearbeitung und Abgeschlossen? Oder müssen wir eine Spalte für Blockiert oder Tests hinzufügen?“
Beispiel für einen XP-Projektplan (Extreme Programming)
Einige Agile-Teams entscheiden sich für Extreme Programming (XP), eine andere Agile-Methode. Ein XP-Projektplan enthält kurze, iterative Zyklen mit detaillierten User Storys und konstanten Feedbackschleifen, ist aber starrer als andere Agile-Methoden, mit ständiger Kommunikation zwischen Entwickler*innen und Kund*innen.
Hier ist ein Beispiel für den XP-Prozess für eine einzelne User Story:
User Story: Als Benutzer*in möchte ich eine Bestätigungsnachricht erhalten, wenn ich meine Profiländerungen speichere, damit ich weiß, dass meine Aktualisierungen erfolgreich waren.
- Planungsmeeting: Die Iteration beginnt mit einem Planungsmeeting, bei dem das Team User Storys bespricht und auswählt.
- Aufschlüsselung und Zuweisung von Aufgaben: Das Team schätzt dann den Aufwand für diese User Story und gliedert sie in Aufgaben auf:
- Aufgabe 1: Benutzeroberfläche der Bestätigungsnachricht entwerfen.
- Aufgabe 2: Back-End-Logik implementieren, um zu bestätigen, dass Profiländerungen gespeichert wurden.
- Aufgabe 3: Bestätigungsnachricht in die Speicherfunktion integrieren.
- Aufgabe 4: Automatisierte Tests für Front-End- und Back-End-Änderungen erstellen.
- Programmierung und kontinuierliche Integration koppeln: Entwickler*innen arbeiten paarweise, wobei eine*r programmiert und der*die andere in Echtzeit überprüft. Jedes Paar integriert den Code regelmäßig in den Haupt-Branch und führt automatisierte Tests durch, um Probleme frühzeitig zu erkennen.
- Testgetriebene Entwicklung (Test-Driven Development, TDD): Die Entwickler*innen erstellen Unit-Tests, bevor sie den Code implementieren, um sicherzustellen, dass sich die Funktion von Anfang an wie erwartet verhält. Sie führen automatisierte Tests durch, um sicherzustellen, dass die Bestätigungsnachricht korrekt angezeigt wird, wenn Profiländerungen gespeichert werden. Schließlich führen sie Benutzerakzeptanztests (UAT) durch, um sicherzustellen, dass die Funktion die Bedürfnisse und Erwartungen der Benutzer*innen erfüllt.
- Tägliche Stand-ups: Das Team trifft sich täglich zu einem kurzen Stand-up-Meeting, um Fortschritte, Hindernisse und die nächsten Aufgaben zu besprechen.
- Kundenfeedback: Das Team zeigt dem Kunden bzw. der Kundin oder dem*der Produktverantwortlichen die Funktion und sammelt Feedback, um festzustellen, ob die Bestätigungsnachricht den Kundenerwartungen entspricht.
Beispiel für einen APF-Projektplan (Adaptive Project Framework)
Wie Agile ist auch das Adaptive Projekt Framework (APF) flexibler als ein traditioneller Projektplan und ermöglicht Anpassungen im Projektverlauf. Im Gegensatz zu Agile passt APF nicht nur die zu erbringenden Leistungen an. Stattdessen passt es den gesamten Projektprozess, einschließlich der Methodik, an sich entwickelnde Projektanforderungen an.
Ein Team, das APF einsetzt, kann einen Projektstrukturplan (PSP) erstellen, wie im folgenden Beispiel, um die Projektleistungen in kleinere, überschaubare Aufgaben im Projektplan aufzuschlüsseln:
Beispiel für einen PRINCE2-Projektplan
Ein PRINCE2-Projektplan beschreibt, wie und wann Projektziele erreicht werden, einschließlich Produkten, Aktivitäten und Ressourcen. In diesem Projektplan für die Anfangsphase legt das Team die Projektvoraussetzungen und die Abhängigkeiten der Aufgaben fest und weist dieser Phase ein Budget zu. Pufferressourcen sind ein wichtiger Bestandteil von PRINCE2.
„Bei PRINCE2 dreht sich alles um Struktur“, erklärt Ramlugan. „Die Planung in PRINCE2 erfordert die Aufschlüsselung des Projekts in Phasen mit definierten Zielen, Ressourcen und Zeitplänen. Jede Phase ist detailliert geplant und Teams überprüfen den Fortschritt, bevor sie zur nächsten übergehen. Dieser Rahmen gewährleistet Kontrolle und Rechenschaftspflicht auf jeder Ebene, was insbesondere bei großen, komplexen Projekten nützlich ist, bei denen Governance und die Kommunikation mit den Stakeholdern und Stakeholderinnen von entscheidender Bedeutung sind.“

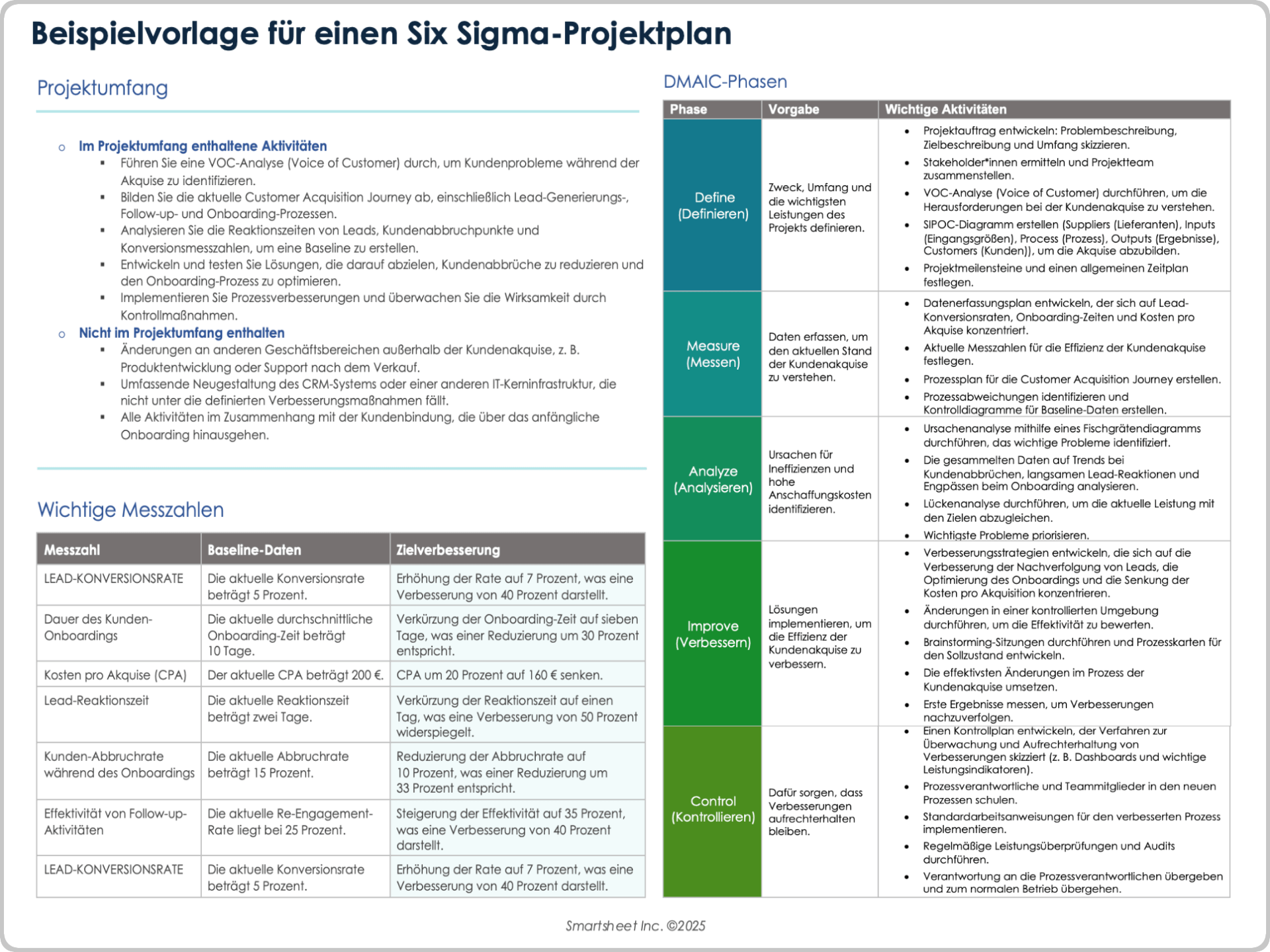

Beispiel für einen Six Sigma-Projektplan
Six Sigma-Projektpläne zeichnen sich dadurch aus, dass sie einen strukturierten, datengesteuerten Ansatz verwenden, um Prozesse zu verbessern. Sie konzentrieren sich auf die Reduzierung von Fehlern und Abweichungen durch die DMAIC-Methode (define (definieren), measure (messen), analyze (analysieren), improve (verbessern), control (kontrollieren)). Das folgende Beispiel für die Verbesserung des Kundenakquisitionsprozesses zeigt eine klare Roadmap zur Verbesserung der Prozessqualität und -effizienz.
Verbesserung des Kundenakquisitionsprozesses für Get Rich Financial Services
- Projektbeschreibung: Das Ziel dieses Six Sigma-Projekts ist die Verbesserung des Kundenakquisitionsprozesses von Get Rich Financial Services durch die Reduzierung von Ineffizienzen, die Optimierung der Lead-Generierung und die Erhöhung der Conversion-Raten. Derzeit wird der Prozess durch hohe Abbruchquoten und lange Onboarding-Zeiten behindert, was dazu führt, dass die Kundengewinnungsrate niedriger ist als erwartet. Dieses Projekt wendet die DMAIC-Methode an, um die Ursachen dieser Ineffizienzen zu identifizieren, gezielte Verbesserungen vorzunehmen und einen optimierten und effizienten Akquisitionsprozess zu gewährleisten. Das Projekt zielt darauf ab, die Anzahl der qualifizierten Leads zu erhöhen und die Kundenzufriedenheit insgesamt zu verbessern, indem die Marketingmaßnahmen optimiert, die Reaktionszeiten für Leads verkürzt und das Kunden-Onboarding verbessert werden. Dies soll zu einem höheren Umsatzwachstum bei Get Rich Financial Services beitragen.
Zu den wichtigsten Messzahlen, die verbessert werden müssen, gehören die Conversion-Raten von Leads, die Zeit für das Kunden-Onboarding und die Kosten pro Akquisition, wobei in diesen Schlüsselbereichen eine Verbesserung von 20 bis 30 Prozent erwartet wird.
- Problembeschreibung: Get Rich Financial Services verzeichnet aufgrund von Ineffizienzen bei der Lead-Generierung und beim Onboarding niedrigere Kundenakquisitionsraten als erwartet. Zu den aktuellen Herausforderungen gehören eine hohe Abbruchquote während der Onboarding-Phase, langsame Reaktionszeiten auf Leads und inkonsistente Follow-up-Strategien, die zu hohen Kosten pro Akquisition und verpassten Umsatzchancen führen. Diese Probleme beeinträchtigen die Fähigkeit des Unternehmens, seinen Kundenstamm zu vergrößern und die Vertriebsziele zu erreichen. Dieses Six Sigma-Projekt zielt darauf ab, die Ursachen dieser Ineffizienzen zu identifizieren und Prozessverbesserungen zu implementieren, um die Lead-Conversion-Raten zu erhöhen und die Akquisitionskosten zu senken.
- Zielbeschreibung: Das Ziel dieses Six Sigma-Projekts besteht darin, den Kundenakquisitionsprozess bei Get Rich Financial Services zu optimieren, indem die Lead-Conversion-Raten erhöht, die Abbruchquote beim Onboarding reduziert und die Kosten pro Akquisition innerhalb von sechs Monaten um 20 Prozent gesenkt werden. Das Projekt wird diese Verbesserungen erreichen, indem es wichtige Ineffizienzen bei den Reaktionszeiten, Follow-up-Strategien und Onboarding-Prozessen identifiziert und beseitigt, was letztendlich die allgemeine Kundenzufriedenheit erhöht und zum Umsatzwachstum beiträgt.
- Rollen und Verantwortlichkeiten im Team
Rolle | Verantwortlichkeit | Name und Titel |
---|---|---|
Projektsponsor | Allgemeine Richtung vorgeben, Ressourcen sicherstellen und dafür sorgen, dass das Projekt auf die Geschäftsziele ausgerichtet ist. Funktion als wichtiger Entscheidungsträger und Genehmigung wichtiger Meilensteine | Jason Desjardins, Chief Marketing Officer |
Projekt-Champion | Unterstützung des Projekts auf hoher Ebene, Mithilfe bei der Beseitigung von Hindernissen und Sicherstellung dessen, dass das Projekt abteilungsübergreifend Aufmerksamkeit erhält | Hazel Christensen, Leiterin Kundenakquise |
Projektmanager/Black Belt | Leitung des Projektteams, Verwaltung des täglichen Betriebs, Sicherstellung der Einhaltung der Six Sigma-DMAIC-Methode, Verfolgung des Fortschritts und Sicherstellung dessen, dass die Projektleistungen erfüllt werden | Sasha Petrov, Senior Process Improvement Specialist |
Green Belts | Unterstützung des Black Belt bei der Ausführung von Aufgaben innerhalb der DMAIC-Phasen, Datenerfassung, Analyse und Umsetzung von Verbesserungen | Lori Garcia, Process Improvement Analyst Romy Bailey, Marketing Analyst |
Yellow Belts | Unterstützung der Projektausführung durch Datenerfassung, Unterstützung bei der Prozesszuordnung und Unterstützung der Green Belts und des Black Belt bei verschiedenen Aufgaben | Brian Gorman, Junior Process Improvement Analyst Steven Addison, Marketing Assistant |
DMAIC-Phasen:
Phase Vorgabe Wichtige Aktivitäten Define (Definieren) Definieren Sie klar den Zweck, den Umfang und die wichtigsten Leistungen des Projekts. - Projektauftrag entwickeln: Skizzieren Sie die Problembeschreibung, die Zielbeschreibung und den Umfang.
- Stakeholder*innen ermitteln und Projektteam zusammenstellen.
- VOC-Analyse (Voice of the Customer) durchführen, um die Herausforderungen bei der Kundenakquise zu verstehen.
- SIPOC-Diagramm (suppliers (Lieferanten), inputs (Eingangsgrößen), process (Prozess), outputs (Ergebnisse), customers (Kunden)) erstellen, um den Akquisitionsprozess abzubilden.
- Projektmeilensteine und einen allgemeinen Zeitplan festlegen.
Measure (Messen) Erfassen Sie Daten, um den aktuellen Stand des Kundenakquisitionsprozesses zu verstehen. - Datenerfassungsplan entwickeln, der sich auf Lead-Conversion-Raten, Onboarding-Zeiten und Kosten pro Akquisition konzentriert.
- Aktuelle Messzahlen für die Effizienz der Kundenakquise festlegen.
- Prozessplan für die Customer Acquisition Journey erstellen.
- Prozessabweichungen identifizieren und Regelkarten für Baseline-Daten erstellen.
Analyze (Analysieren) Identifizieren Sie die Ursachen für Ineffizienzen und hohe Anschaffungskosten. - Ursachenanalyse mithilfe eines Fischgrätendiagramms durchführen, das wichtige Probleme identifiziert.
- Die gesammelten Daten auf Trends bei Kundenabbrüchen, langsamen Lead-Reaktionen und Engpässen beim Onboarding analysieren.
- Lückenanalyse durchführen, um die aktuelle Leistung mit den Zielen abzugleichen.
- Die wichtigsten Probleme, die angegangen werden müssen, priorisieren.
Improve (Verbessern) Implementieren Sie Lösungen, um die Effizienz der Kundenakquise zu verbessern. - Verbesserungsstrategien entwickeln, die sich auf die Verbesserung der Nachverfolgung von Leads, die Optimierung des Onboardings und die Senkung der Kosten pro Akquisition konzentrieren.
- Änderungen in einer kontrollierten Umgebung durchführen, um die Effektivität zu bewerten.
- Brainstorming-Sitzungen durchführen und Prozesskarten für den zukünftigen Zustand entwickeln.
- Die effektivsten Änderungen im gesamten Kundenakquisitionsprozess umsetzen.
- Erste Ergebnisse messen, um Verbesserungen nachzuverfolgen.
Control (Kontrollieren) Verbesserungen aufrechterhalten. - Entwicklung eines Kontrollplans, der Verfahren zur Überwachung und Aufrechterhaltung von Verbesserungen skizziert (z. B. Dashboards und wichtige Leistungsindikatoren).
- Schulung der Prozessverantwortlichen und Teammitglieder in den neuen Prozessen.
- Standardarbeitsanweisungen für den verbesserten Prozess implementieren.
- Regelmäßige Leistungsüberprüfungen und Audits durchführen.
- Verantwortung an die Prozessverantwortlichen übergeben und zum normalen Betrieb übergehen.
- Finanzielle Auswirkungen: Das Projekt zur Verbesserung des Kundenakquisitionsprozesses von Get Rich Financial Services zielt darauf ab, die Kosten pro Akquisition deutlich zu senken und die Kunden-Conversion-Rate insgesamt zu erhöhen, was zu messbaren finanziellen Vorteilen führt. Im Folgenden sind die erwarteten finanziellen Auswirkungen aufgeführt:
- Kostensenkung: Die aktuellen Kosten pro Akquisition (Cost per Acquisition, CPA) betragen etwa 200 €. Durch die Rationalisierung des Kundenakquisitionsprozesses und die Beseitigung von Ineffizienzen sollen die CPA um 20 Prozent auf 160 € gesenkt werden. Bei einem jährlichen Akquisitionsziel von 5.000 neuen Kunden würde diese Kostensenkung etwa 200.000 € pro Jahr einsparen ([200 - 160 €] x 5.000).
- Gesteigerte Conversion-Rate: Die aktuelle Conversion-Rate von Leads zu Kund*innen beträgt 5 Prozent. Durch die Verbesserung der Lead-Follow-up-Prozesse und die Optimierung des Onboardings zielt das Projekt darauf ab, die Conversion-Rate auf 7 Prozent zu steigern. Es wird erwartet, dass durch diese Verbesserung 2.000 zusätzliche Kund*innen pro Jahr gewonnen werden, was bei einem durchschnittlichen Customer Lifetime Value von 500 € zu einer jährlichen Umsatzsteigerung von etwa 1 Mio. Euro führt.
- Return on Investment (ROI): Die prognostizierten Kosten des Six Sigma-Projekts, einschließlich Personal, Datenanalyse und Prozessänderungen, werden auf 100.000 € geschätzt. Die kombinierten Einsparungen durch die CPA-Senkung und die Einnahmen aus der erhöhten Conversion-Rate werden auf 1,2 Mio. Euro jährlich geschätzt, was einen ROI von 1.100 Prozent im ersten Jahr ergibt.
- Langfristige Auswirkungen: Die Aufrechterhaltung dieser Verbesserungen über einen Zeitraum von fünf Jahren wird voraussichtlich zu Gesamtersparnissen und zusätzlichen Einnahmen von etwa 6 Mio. Euro führen.
Sig Sigma-Projektplanvorlage zum Herunterladen
Leeren Six Sigma-Projektplan herunterladen:
Microsoft Word
| Google Docs
Sig Sigma-Projektplan mit Beispieldaten herunterladen:
Microsoft Word
| Google Docs
Diese Vorlage für einen Six Sigma-Projektplan ist perfekt für Teams, die Ineffizienzen identifizieren, den Betrieb optimieren und eine datengestützte Entscheidungsfindung für messbare Verbesserungen sicherstellen müssen. Sie können die Vorlage, die Abschnitte für Projektumfang, Ziele, Messzahlen und Rollen enthält, entweder mit dem obigen Beispiel vorausgefüllt oder als leere Version zur Anpassung an Ihre eigenen Initiativen herunterladen.
Hilfe bei der Planung Ihres nächsten Marketingprojekts finden Sie in dieser Zusammenstellung von Vorlagen für Marketingprojektpläne in allen Formaten.
Beispiel für einen Lean-Projektplan
Bei Lean-Projektplänen liegt der Schwerpunkt auf der Erzielung eines maximalen Kundennutzens und nicht auf der strikten Einhaltung eines vordefinierten Umfangs, Zeitrahmens und detaillierter Phasen wie bei herkömmlichen Projektplänen. Anstatt feste Meilensteine für Leistungen festzulegen, entwerfen Lean-Projektmanager*innen und -Teams kontinuierlich verbesserte Prozesse mit Tools wie Wertstromanalysen (Value Stream Maps/VSM).
„Lean-Planung konzentriert sich auf Effizienz, die Beseitigung von Verschwendung und die Maximierung des Werts“, sagt Ramlugan. „Ein zentrales Element, das nur bei Lean-Projekten zum Einsatz kommt, ist die Wertstromanalyse, die den Ablauf der Aufgaben verfolgt, um sicherzustellen, dass jeder Schritt einen Mehrwert für das Endprodukt bietet. Im Gegensatz zu anderen Methoden legt die Lean-Methode den Schwerpunkt auf kontinuierliche Verbesserung und schnelle Iteration. Dadurch eignet sie sich ideal für Prozessoptimierungsprojekte.“

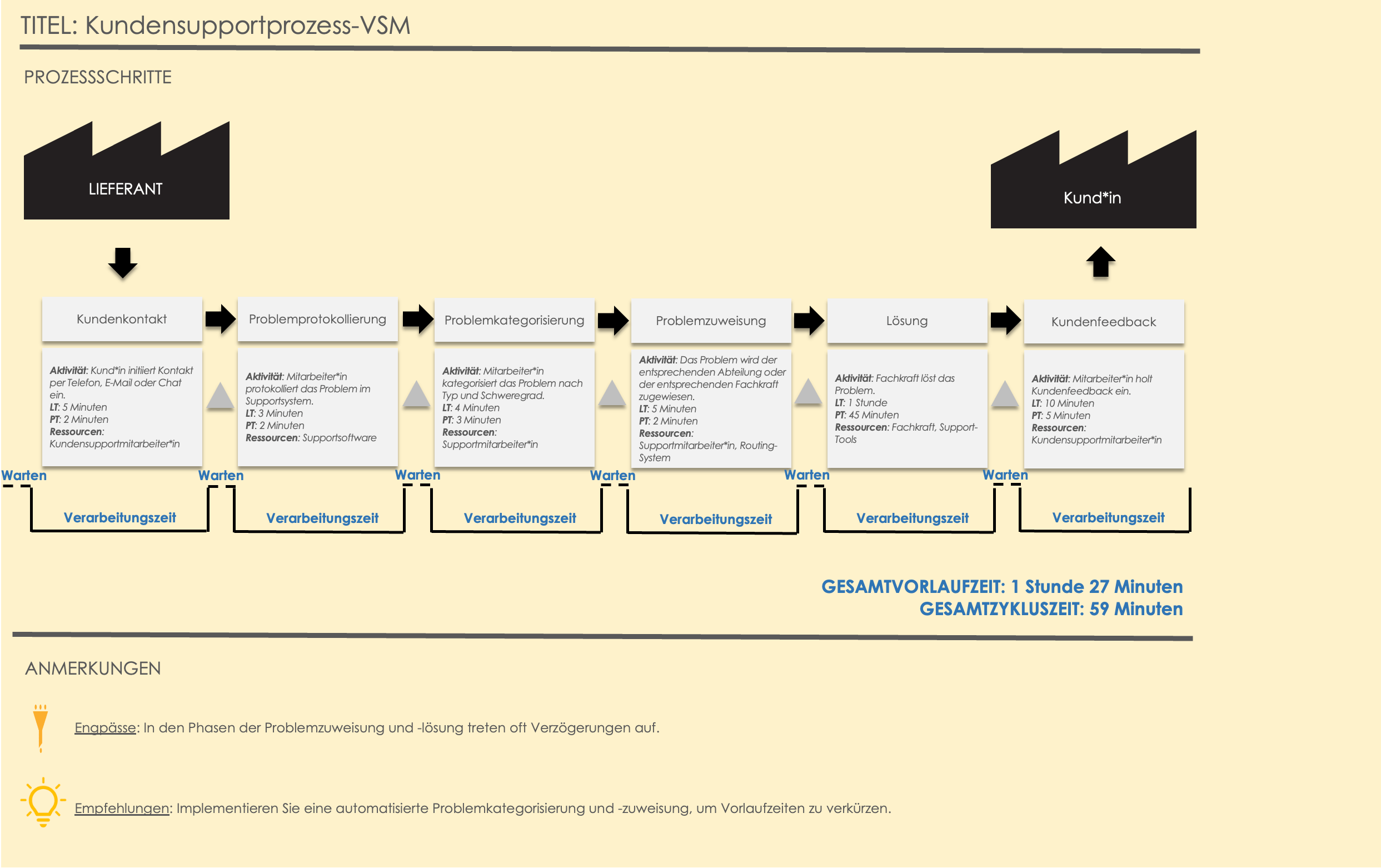

Hier ist ein Beispiel für eine Wertstromanalyse, die in einen Lean-Projektplan aufgenommen werden kann:
In dieser Zusammenstellung von VSM-Vorlagen finden Sie kostenlose Vorlagen für die Erstellung einer Wertstromanalyse wie dieser.

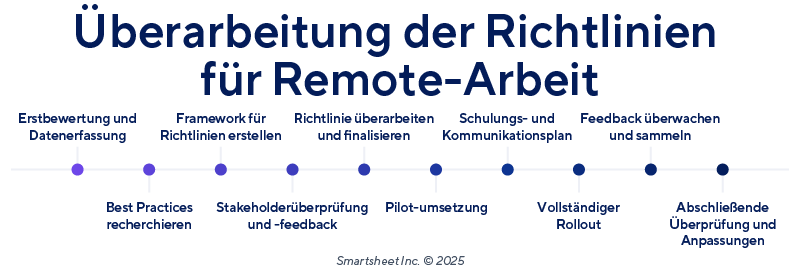

Beispiele für Meilenstein-Projektpläne
Eine grafische Darstellung der Meilensteine in einem Projektplan stellt die wichtigsten Phasen des Projekts übersichtlich und visuell dar, sodass die Stakeholder*innen den Fortschritt mühelos nachverfolgen können. In diesem Beispiel einer Überarbeitung der Richtlinien für Remotearbeit kann das HR-Team Meilensteine festlegen, wie z. B. die Recherche von Best Practices und die Überarbeitung der Richtlinien auf einer einfachen Zeitachse, um Transparenz und Abstimmung zu gewährleisten.
Weitere Ressourcen zur Planung Ihres nächsten HR-Projekts finden Sie in dieser Zusammenstellung von Vorlagen für die Personalprojektplanung, darunter eine Vorlage für einen Personalplan und eine Vorlage für die Strategieplanung.
Beispiel für einen funktionsübergreifenden Projektplan
Das Beispiel zeigt ein funktionsübergreifendes Prozessflussdiagramm, das Sie in einen Projektplan integrieren können, um Rollen und Verantwortlichkeiten zu klären. Diese Art von Swimlane-Diagramm hilft, Missverständnisse zu vermeiden, insbesondere wenn Teams, die normalerweise nicht zusammenarbeiten, demselben Projekt zugeteilt werden.
Beachten Sie, dass jede Swimlane die Abteilung repräsentiert, die für bestimmte Aufgaben zuständig ist, und zeigt, wie der Prozess zwischen diesen Abteilungen abläuft.

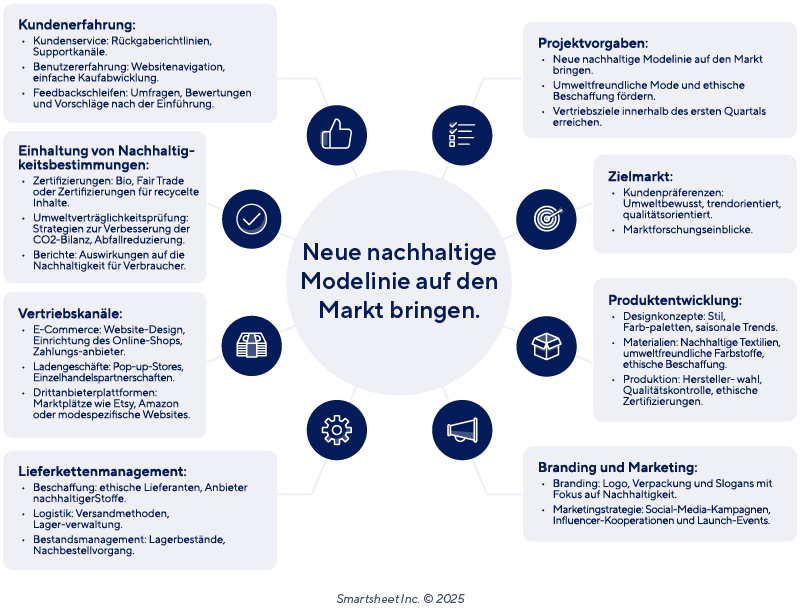

Beispiele für Mindmap-Projektpläne
Eine Mindmap ist ein visuelles Brainstorming-Tool, das bei der Gestaltung eines Projektplans helfen kann. In der Regel steht das Hauptziel des Projekts in der Mitte des Diagramms und verzweigt sich dann in zugehörige Kategorien wie Aufgaben, Ressourcen, Zeitpläne, Risiken und Stakeholder*innen.
Gängige Bestandteile von Projektplänen
Zu den gängigen Bestandteilen eines Projektplans gehören in der Regel eine Zusammenfassung, ein Projektumfang, Ziele und Vorgaben, Zeitplan und Meilensteine, Rollen und Verantwortlichkeiten, eine Kostenbasis, ein Kostenkontrollplan, Risikomanagementplan, Kommunikationsplan und eine Projektbewertung sowie ausgewählte Erfolgsmesszahlen.
Je nach Art des Projekts oder der verwendeten Projektmanagementmethode benötigen Sie möglicherweise zusätzliche Abschnitte. Alternativ können Sie diese Elemente an Ihren spezifischen Ansatz anpassen.
Hier sind die häufigsten Elemente in allen umfassenden Projektplänen:
- Zusammenfassung: Geben Sie einen kurzen Überblick über das Projekt, seinen Zweck und die wichtigsten Ziele, um den Stakeholder*innen ein klares Verständnis der Projektziele zu vermitteln.
- Projektumfang: Legen Sie die Grenzen des Projekts fest, einschließlich dessen, was im Umfang enthalten ist und was nicht. Das hilft, Einigkeit über die Leistungen und wichtigen Aktivitäten zu erzielen.
- Ziele und Vorgaben: Listen Sie die wichtigsten Ergebnisse auf, die mit dem Projekt erreicht werden sollen, damit Sie Ihre Bemühungen auf messbare Erfolge konzentrieren können.
- Zeitplan und Meilensteine: Skizzieren Sie die Projektphasen und wichtigen Fristen. Auf diese Weise können Teams den Fortschritt nachverfolgen und im Zeitplan bleiben.
- Rollen und Verantwortlichkeiten: Definieren Sie klar die spezifischen Pflichten und Aufgaben, mit denen die einzelnen Teammitglieder oder Stakeholder*innen betraut werden. Notieren Sie den*die Hauptansprechpartner*in für jedes Team.
- Kostenbasis: Legen Sie das genehmigte Projektbudget fest, das als Referenz für die Nachverfolgung und Kontrolle der tatsächlichen Ausgaben dient.
- Kostenkontrollplan: Beschreiben Sie, wie das Projektbudget verwaltet und kontrolliert wird, um Kostenüberschreitungen zu verhindern und die finanzielle Rechenschaftspflicht sicherzustellen.
- Risikomanagementplan: Identifizieren Sie potenzielle Risiken und skizzieren Sie Strategien zur Risikominderung, um Unterbrechungen zu vermeiden.
- Kommunikationsplan: Skizzieren Sie, wie Informationen zwischen den Stakeholder*innen ausgetauscht werden, einschließlich Kommunikationshäufigkeit, Kommunikationsmethoden und wichtigen Kontaktpersonen.
- Projektbewertung und Erfolgsmesszahlen: Beschreiben Sie, wie der Erfolg des Projekts gemessen wird, und geben Sie klare Kriterien für die Evaluierung von Ergebnissen und Performance an.
Gängige Bestandteile bei Projektplänen aller Art
Die Struktur eines Projektplans variiert je nach verwendeter Methode, Projektumfang, Teamgröße und anderen Faktoren. Zum Beispiel ist ein Waterfall-Projektplan in der Regel linear und hat einen festen Zeitplan und Umfang. Im Gegensatz dazu konzentrieren sich Agile-Projekte auf die iterative Entwicklung mit flexiblen Zeitplänen und sich änderndem Umfang.
Andere Faktoren wie Projektkomplexität, verfügbare Ressourcen und branchenspezifische Anforderungen beeinflussen die Struktur eines Plans ebenfalls. Zum Beispiel kann der Plan ein detailliertes Risikomanagement in stark regulierten Branchen oder fließende Kommunikationsprotokolle in kreativen Projekten enthalten.
In der folgenden umfassenden Tabelle werden die Unterschiede zwischen Projektplänen bei gängigen Projektmanagementmethoden dargestellt:
Vergleichstabelle für Projektpläne nach Methodik für Adobe PDF herunterladen
Laden Sie diese Vergleichstabelle zum Ausdrucken herunter, um sie bei der Wahl des richtigen Formats und der richtigen Abschnitte für Ihren nächsten Projektplan schnell zur Hand zu haben. Diese Tabelle hebt Schlüsselaspekte hervor, wie z. B. den Planungsstil, den erforderlichen Detaillierungs- und Flexibilitätsgrad bei der Angabe des Umfangs, die zeitliche Flexibilität und die Projekttypen, die sich am besten für jede Methode eignen.
Mit Smartsheet für das Projektmanagement Projekte erfolgreich planen und durchführen
From simple task management and project planning to complex resource and portfolio management, Smartsheet helps you improve collaboration and increase work velocity -- empowering you to get more done.
The Smartsheet platform makes it easy to plan, capture, manage, and report on work from anywhere, helping your team be more effective and get more done. Report on key metrics and get real-time visibility into work as it happens with roll-up reports, dashboards, and automated workflows built to keep your team connected and informed.
When teams have clarity into the work getting done, there’s no telling how much more they can accomplish in the same amount of time. Try Smartsheet for free, today.
